合同附圖是合同不可分割的一部分,不少地產開發商曾經被以合同附圖不符遭起訴過,業主會拿合同附圖對實際戶型,確實發現了不少的問題。比如窗戶開啟扇的位置有圖物不符、后院門的開啟方向也有圖物不符等......
這些似乎不是什么大問題,可對于品牌房企就不能不慎重考慮了,因?yàn)檫@有可能給公司造成重大經濟損失、影響公司品牌形象......
那么如何防止附圖出現失誤呢?今天就邀請來自龍湖的專家分享《龍湖合同附圖整體管控思路》

龍湖合同附圖整體管控思路

第一階段:龍湖開盤前合同附圖控制要點

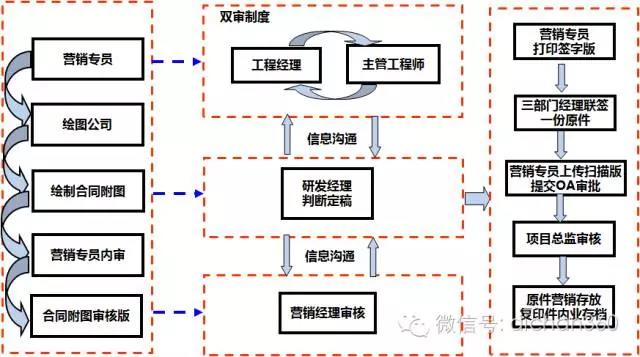

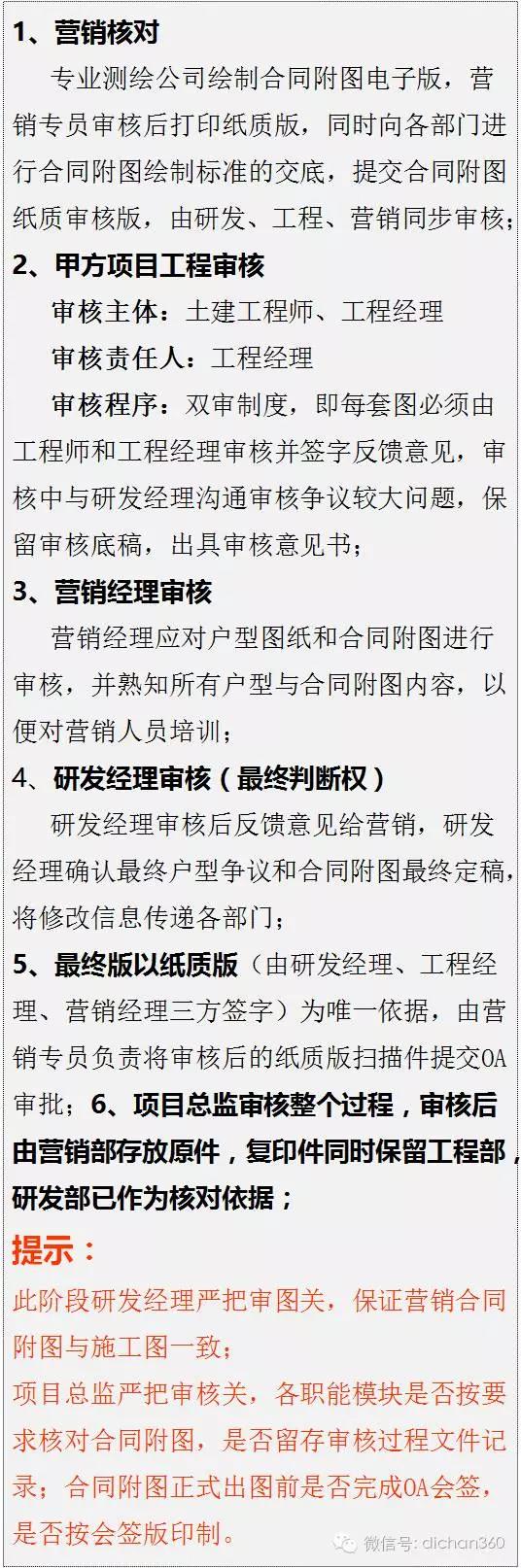

龍湖合同附圖核對流程示意圖

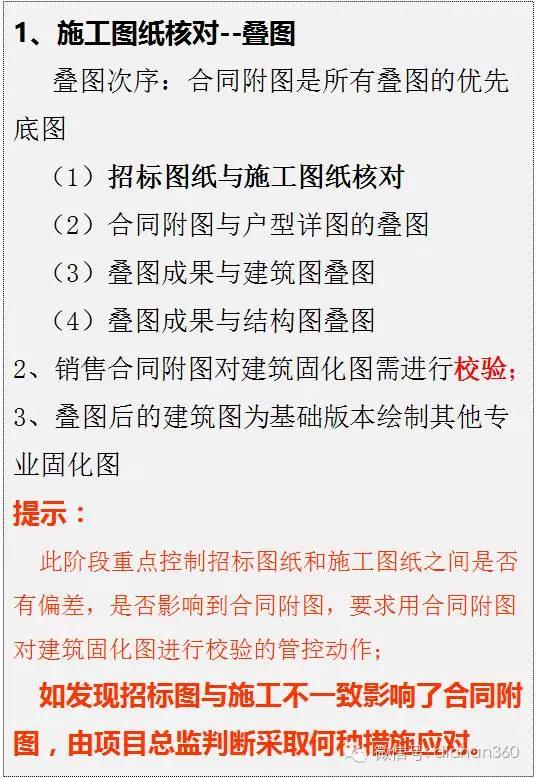

第二階段:龍湖施工前施工圖與合同附圖核對

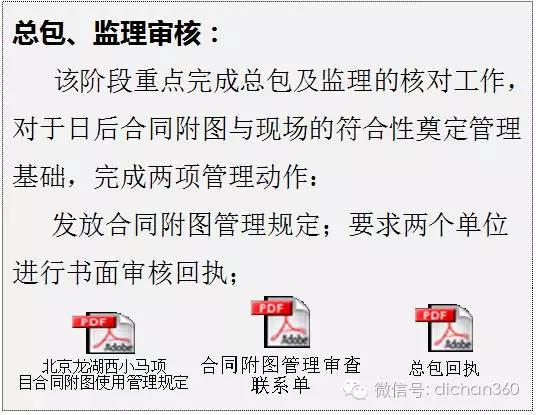

施工前-總包、監理方合同附圖核對

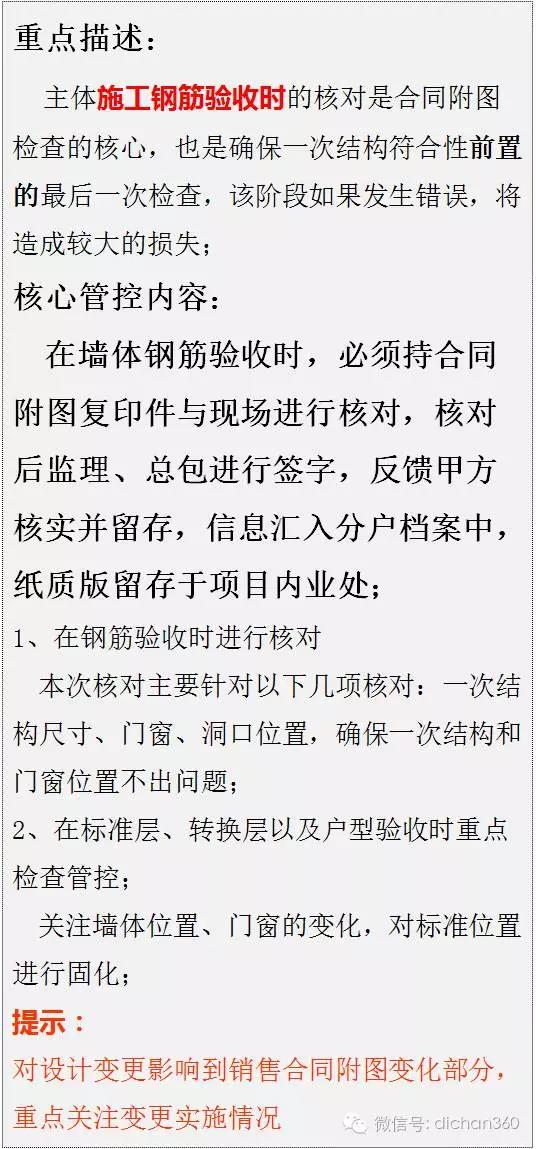

第三階段:龍湖施工階段合同附圖核對

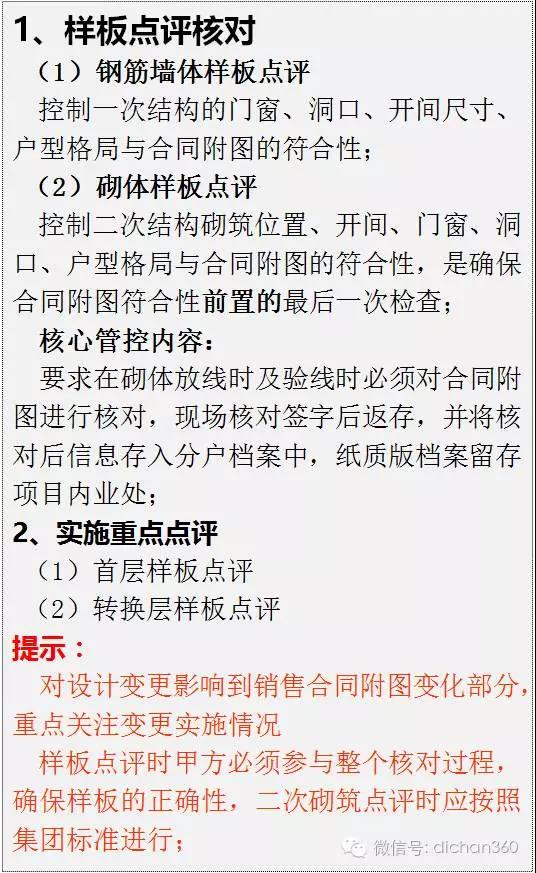

龍湖樣板點評合同附圖核對

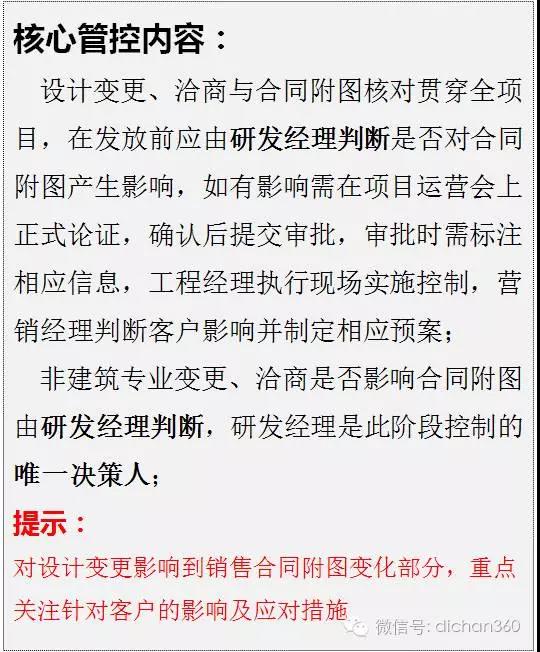

設計變更、洽商與合同附圖核對

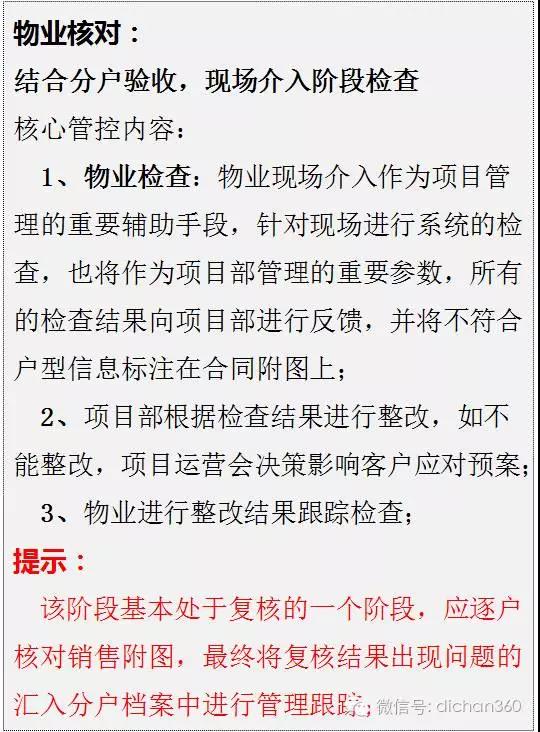

第四階段:物業介入階段合同附圖核對

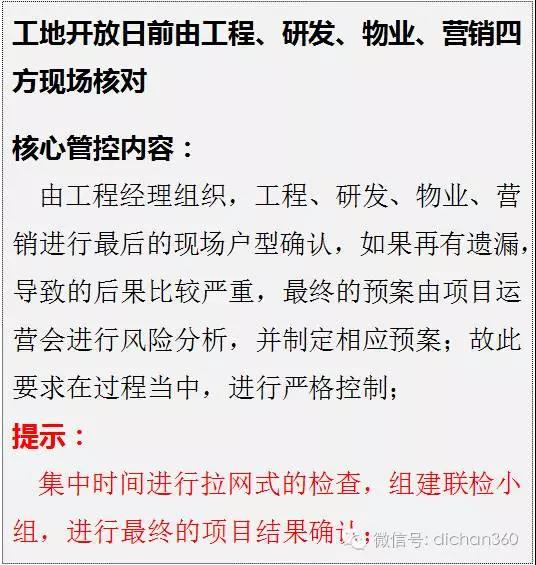

第五階段:開放日階段合同附圖核對
